蒙能金山项目6号机组发电机外定子顺利就位 | |||||||||
| |||||||||

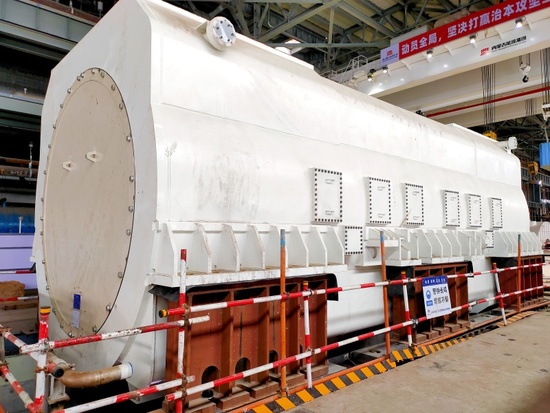

4月18日,蒙能金山项目6号机组发电机外定子顺利吊装就位完成。 发电机外定子长为11800mm,宽为5178mm,高为4750mm,重量为160t,就位于17米汽机平台上,轴向中心线位于A列和B列之间、径向中心线位于13轴和14轴之间。 此次吊装作业,采用两台桥式起重机并车协同作业,通过小车联动控制确保吊装受力均衡;使用650t起吊梁作为起重装置。 为确保吊装工作安全、高效的完成,项目团队在吊装作业开展前进行了安全技术交底工作,将技术方案与安全措施传达到位,让每一位作业人员明确自身职责与操作规范,切实提高安全意识与操作技能。 吊装作业过程中,指挥人员以清晰、准确的信号指挥吊装工作稳步推进,管理人员坚守岗位,全程旁站监督,实时关注吊装动态,对作业过程中的每一个细节严格把控,及时发现并处理潜在问题,为吊装作业的顺利进行保驾护航。 此次发电机外定子的顺利吊装,标志着蒙能金山项目工程建设的又一个重要里程碑。 | |||||||||
