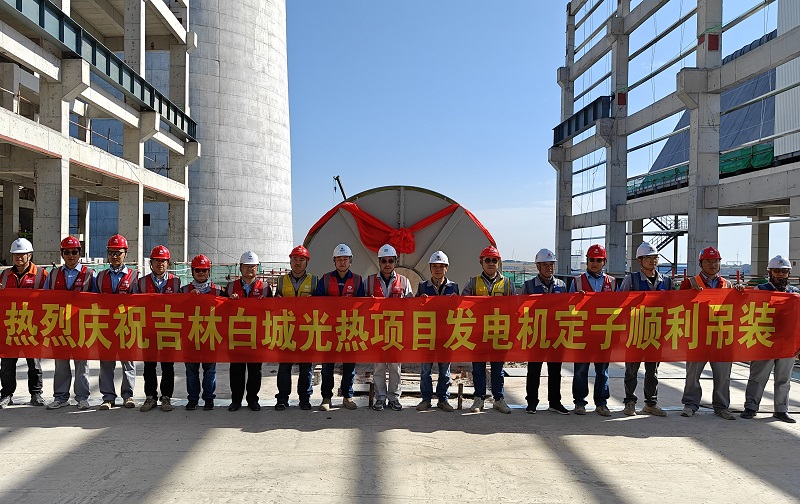

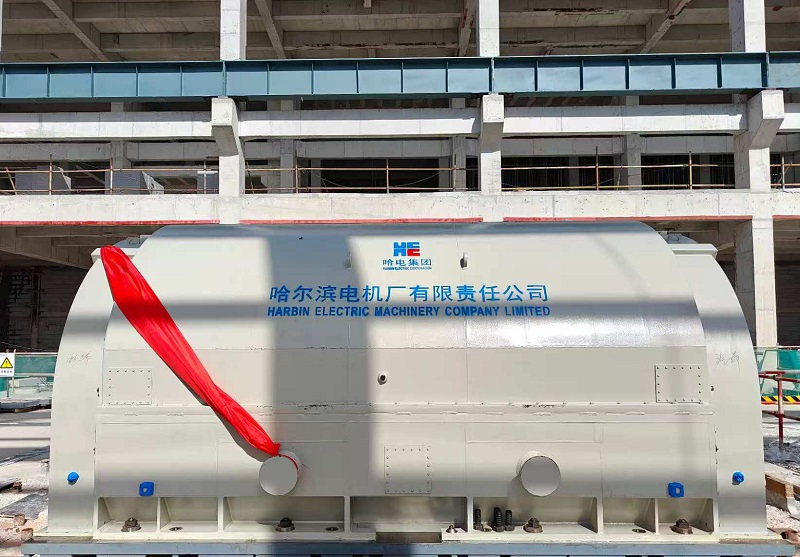

9月30日上午10时28分,随着重达97吨的发电机定子精准就位至发电机台板上,吉林吉西基地光热项目迎来关键节点突破——发电机定子吊装作业圆满完成。 本次吊装的发电机定子是电站核心设备之一,其尺寸为5m×3.9m×4m,设备内部结构精密,对吊装精度要求极高。为确保作业安全高效,项目团队提前筹备,联合总包、监理、设备厂家组建专项攻坚小组,先后完成方案讨论与模拟推演,针对吊装过程中可能出现的风速变化、设备平衡调整等风险制定应急预案。 吊装作业现场部署了500吨级履带起重机作为主吊设备,上午9时8分准时起吊,在技术人员的全程指挥下,作业人员严格按照既定流程,依次完成设备起吊、空中姿态调整、精准对位等关键步骤。过程中,通过实时监测系统动态跟踪定子位置与受力情况,各岗位人员密切配合、指令清晰,最终历时1小时20分钟顺利完成吊装,各项参数均符合设计标准。吉林吉西基地光热项目发电机定子的顺利就位,标志着项目正式进入设备安装攻坚阶段,为后续汽轮机吊装打下坚实基础。 | |||||||||
